Sur un chantier où interviennent dix entreprises, quelqu’un paie l’eau, l’électricité, la base vie, le nettoyage des parties communes et l’évacuation des déchets qui ne sont à personne. Ce quelqu’un, c’est tout le monde, par l’intermédiaire du compte prorata. Le mécanisme est ancien et bien rodé, mais il reste mal connu des entreprises de second œuvre, qui découvrent la retenue sur leur première situation. Ce guide explique son fonctionnement, ce que vous pouvez vérifier et comment l’anticiper dans vos prix.
Le principe
Le compte prorata regroupe les dépenses d’intérêt commun du chantier, qui ne peuvent pas être attribuées à un lot précis. Elles sont avancées par une entreprise désignée comme gestionnaire, le plus souvent le lot gros œuvre, puis réparties entre toutes les entreprises au prorata du montant de leurs marchés.
Le cadre de référence est la norme NF P 03-001, cahier des clauses administratives générales des marchés privés de travaux, dont une annexe décrit la gestion du compte prorata. Elle ne s’applique que si le marché y renvoie, ce qui est fréquent. Le CCAP peut aussi organiser le compte prorata de manière autonome, ou l’exclure au profit d’une prise en charge par le maître d’ouvrage.
En marché public, la logique est la même lorsque le marché est alloti, avec une convention entre les titulaires ; le maître d’ouvrage n’y est pas partie.
Ce qui entre dans les dépenses communes
| Catégorie | Exemples |
|---|---|
| fluides | consommations d’eau et d’électricité de chantier, raccordements provisoires |

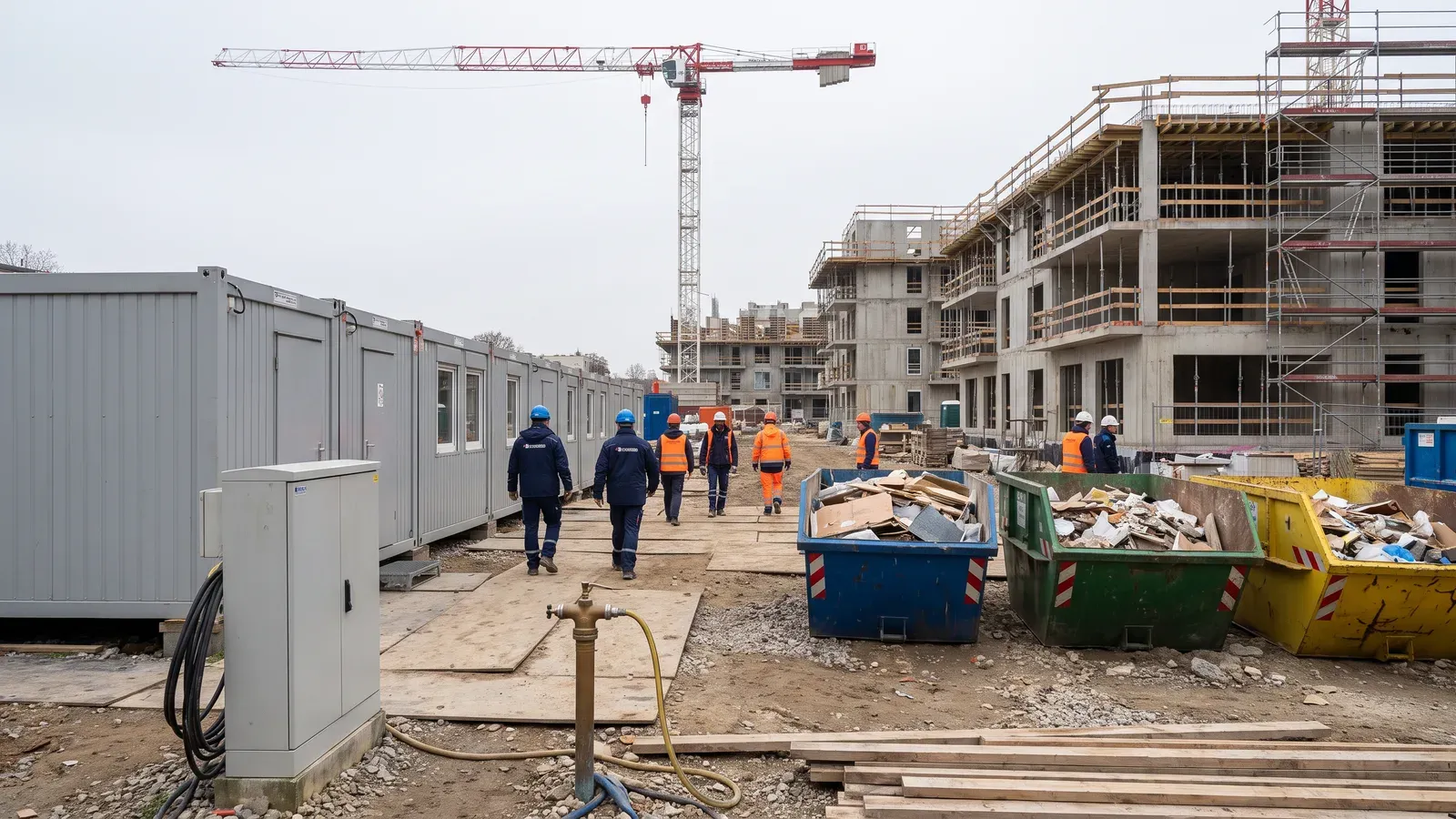

| installations de chantier | base vie, sanitaires, réfectoire, clôtures, panneaux, éclairage des communs |
| nettoyage | nettoyage des parties communes, évacuation des déchets non identifiés |
| sécurité | gardiennage, protections collectives communes, signalisation |
| divers | réparation des dégradations dont l’auteur n’est pas identifié |
Ce qui n’y entre pas : les dépenses propres à un lot, comme les déchets d’une entreprise identifiée, l’électricité d’un atelier de préfabrication, ou les protections spécifiques à un poste. Un gestionnaire qui bascule ses coûts propres dans le compte commun est le premier motif de litige.
Comment le compte est alimenté et réparti
La convention de compte prorata, signée en début de chantier, fixe le gestionnaire, la liste des dépenses admises, la clé de répartition et le mode de contrôle. Le gestionnaire perçoit une rémunération pour la tenue du compte, généralement un pourcentage des dépenses.
Pour financer les dépenses au fil du chantier, une retenue provisionnelle est appliquée sur les situations de chaque entreprise, souvent entre 1 % et 2 % du montant des travaux, le taux exact étant fixé par la convention. Le maître d’œuvre la déduit du montant à payer et la reverse au gestionnaire.
En fin de chantier, le gestionnaire établit le décompte définitif : total des dépenses justifiées, répartition selon la clé, comparaison avec les provisions versées. Chaque entreprise reçoit un solde à payer ou un remboursement.
Ce que vous devez vérifier
- Avant de signer le marché : le CCAP prévoit-il un compte prorata, avec quel taux de provision et quelle rémunération du gestionnaire ? Ce coût se répercute dans votre prix. Notre guide sur le devis BTP rappelle où l’intégrer.
- En début de chantier : lisez la convention avant de la signer. Vérifiez la liste des dépenses admises et le mode de justification. Faites préciser le sort des dégradations et des déchets non identifiés.
- Sur chaque situation : contrôlez que la retenue appliquée correspond au taux convenu. La construction d’une situation, retenues comprises, est décrite dans notre guide sur la situation de travaux.
- Au décompte final : demandez les justificatifs des dépenses, factures à l’appui. Vous disposez d’un délai, fixé par la convention, pour contester. Passé ce délai, le décompte est réputé accepté.
Contester une dépense
Une contestation se fait par écrit auprès du gestionnaire, avec copie au maître d’œuvre, en indiquant la dépense visée et le motif : dépense propre à un lot, absence de justificatif, clé de répartition mal appliquée. Un comité de contrôle, composé de représentants des entreprises, est parfois prévu par la convention pour arbitrer.
Les désaccords persistants se règlent entre entreprises, sans le maître d’ouvrage, qui n’est pas partie au compte. Le montant en jeu justifie rarement une procédure ; d’où l’intérêt de vérifier la convention en amont plutôt que le décompte en aval.
Facturation et TVA
Le gestionnaire facture à chaque entreprise sa quote-part des dépenses communes, avec TVA, et déduit les provisions reçues. Cette facture est une charge déductible pour l’entreprise, comme toute autre dépense de chantier. Les provisions retenues sur les situations, elles, ne sont pas des réductions de prix : votre chiffre d’affaires reste le montant du marché, et la retenue est une créance sur le compte jusqu’au décompte final.
Erreurs fréquentes
- Chiffrer un marché sans avoir repéré la clause de compte prorata.
- Signer la convention sans lire la liste des dépenses admises.
- Ne pas rapprocher les retenues subies sur les situations du taux convenu.
- Laisser passer le délai de contestation du décompte final.
- Confondre la retenue de compte prorata et la retenue de garantie, qui suivent des règles différentes.
Contrôle final
- Le marché prévoit-il un compte prorata, et à quel taux de provision ?
- La convention a-t-elle été lue et signée, avec la liste des dépenses admises ?
- Les retenues sur situations sont-elles conformes à la convention ?
- Le décompte final est-il accompagné des justificatifs ?
- La date limite de contestation est-elle notée ?
Sources officielles
- Norme NF P 03-001 — cahier des clauses administratives générales applicable aux travaux de bâtiment faisant l’objet de marchés privés
- Code de la commande publique — allotissement et exécution des marchés de travaux
Guide vérifié en septembre 2026. Le compte prorata n’existe que par les clauses du marché et la convention signée entre entreprises ; ces documents priment sur les usages décrits ici.
Pendant que vous êtes sur le chantier…
…on s'occupe de votre administratifKellyAssist prend en charge la gestion administrative de votre entreprise BTP : conformité, facturation, documents réglementaires et suivi de chantier.
Demander un devis gratuit
Écrit par KellyAssist Fondatrice de KellyAssist, 10+ ans d'expertise en gestion administrative BTP. Clermont-Ferrand & à distance.
